当社が下請けとして施工しております、「23災1174号市道今泉高田線姉歯橋橋梁災害復旧工事」の現場状況を御紹介します。

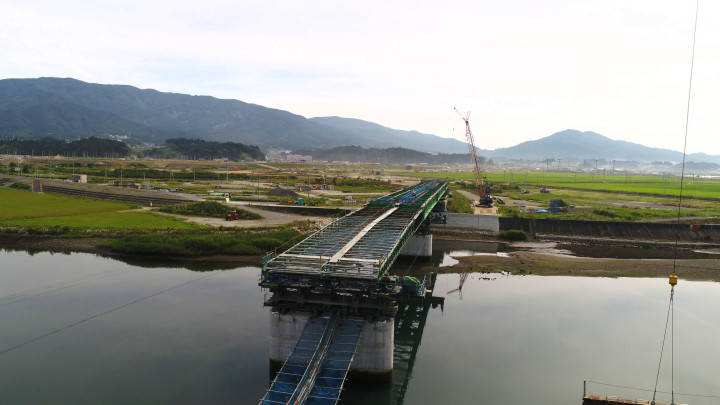

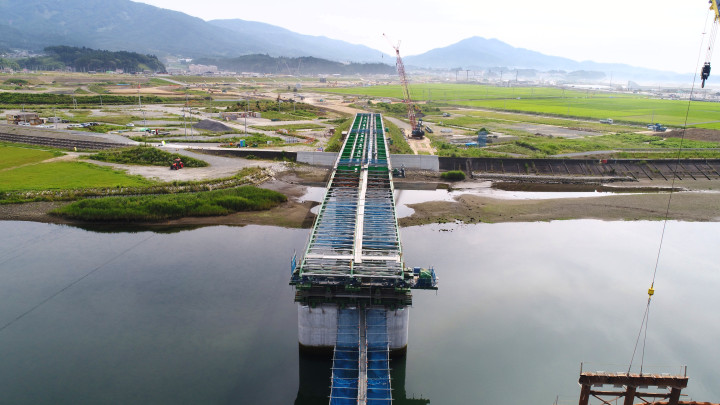

橋長152.4m、3径間連続桁の第2回目の送り出し架設を行ないました。

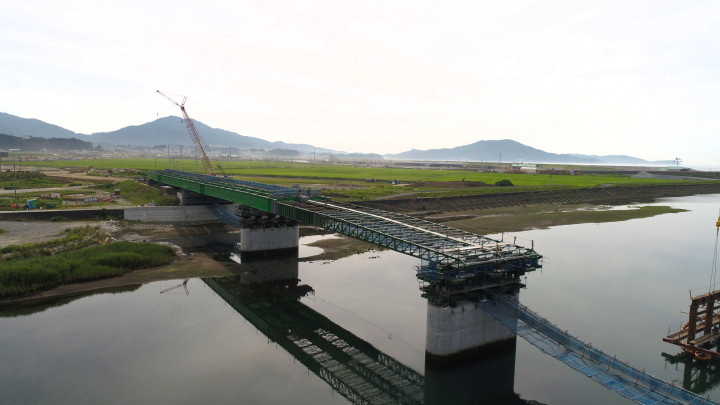

今回の送り出し量は約58mで送り出し地点から対岸の橋脚P2まで到達しています。
今後は対岸橋台まで到達すれば架設完了となり、予定は8月後半見込みとなっております。
