第20号陸閘と第17号陸閘の戸当り据付が完了し、現在第19号陸閘の戸当り施工中です。

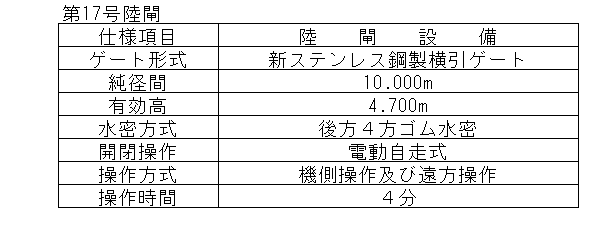

「戸当り」とは、精密機械である陸閘と、土木コンクリート構造である防潮堤の接点にあたる部分であり、完成後のスムーズな動作に影響するとても重要な機能を担っています。
第20号陸閘の扉体据付は9月上旬頃の予定です。その後順次陸閘7基、水門10基を設置して参ります。

(第20号陸閘 戸当り完了)

(第17号陸閘 着工前)

(第17号陸閘 戸当り据付中)

(第17号陸閘 戸当り完了)
以上
