現場レポート工事の進行状況を随時更新してまいります

(仮称)閉伊川横断橋上部工工事

【第2回】架設状況

2018.01.30

1月9日から①P3~P4 ②P2~P3 ③P1~P2の順で桁の架設が開始され、1月30日現在P1~P4まで架設が終了し、今後A1~P1間、その後P4~P5間は2月末、P5~A2間が3月~4月に架設が終わる予定です。
以下の写真は弊社保有するドローンにより撮影したもので、今後も適宜状況を報告して参ります。

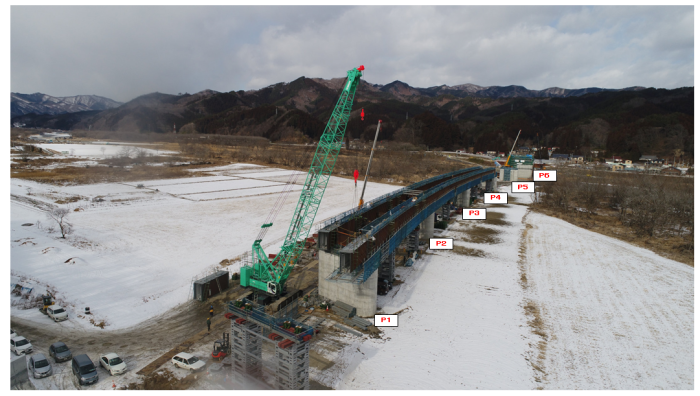

(P1~P6~盛岡方面)

(宮古方面~P1~P6~盛岡方面)
