【第2回】架設状況
2018.01.29
12月中旬からいよいよ桁の架設が開始され、4径間連続合成多主桁橋(パネルブリッジ®)という構造で、工場で製作した桁を現地でつなぎ合わせ、200t吊りクレーンにより、①A1~P1間 ②P1~P2間 ③P2~P3間 ④P3~A2間の順番で架設を行っております。1月26日現在、②まで架設が終了し、今後、③、④ステップへと進み、桁架設は2月中旬には終わる予定です。以下の写真は弊社保有するドローンにより撮影したものです。今後とも適宜状況を報告して参ります。

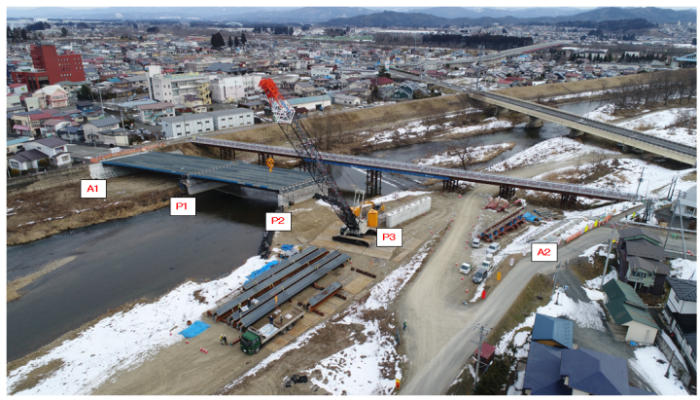

(花巻市街~豊沢町方面~A1~P1~P2)
(A1~P1~P2~P3~A2)
(A1~P1~P2~P3~A2)
(架設工全景)
Copyright Chuoh Co. All rights reserved.
